6月18日晚,湖南能源集团所属湘投国际衡东燃气发电项目#1机组燃机首次点火一次成功,标志着项目建设取得阶段性胜利,为1号机组整组启动、并网奠定了基础。
衡东气电项目,是湖南省首个重型燃机调峰发电项目,也是湖南能源结构优化的重要一环,承载着推动绿色低碳发展、提升电力调峰能力、保障电力供应安全的重任。项目建成后,每年发电量约19.6亿千瓦时,预计年产值10亿元以上,年均减少标煤消耗量约50万吨,可以填补湖南省内大型燃气发电机组的空白。

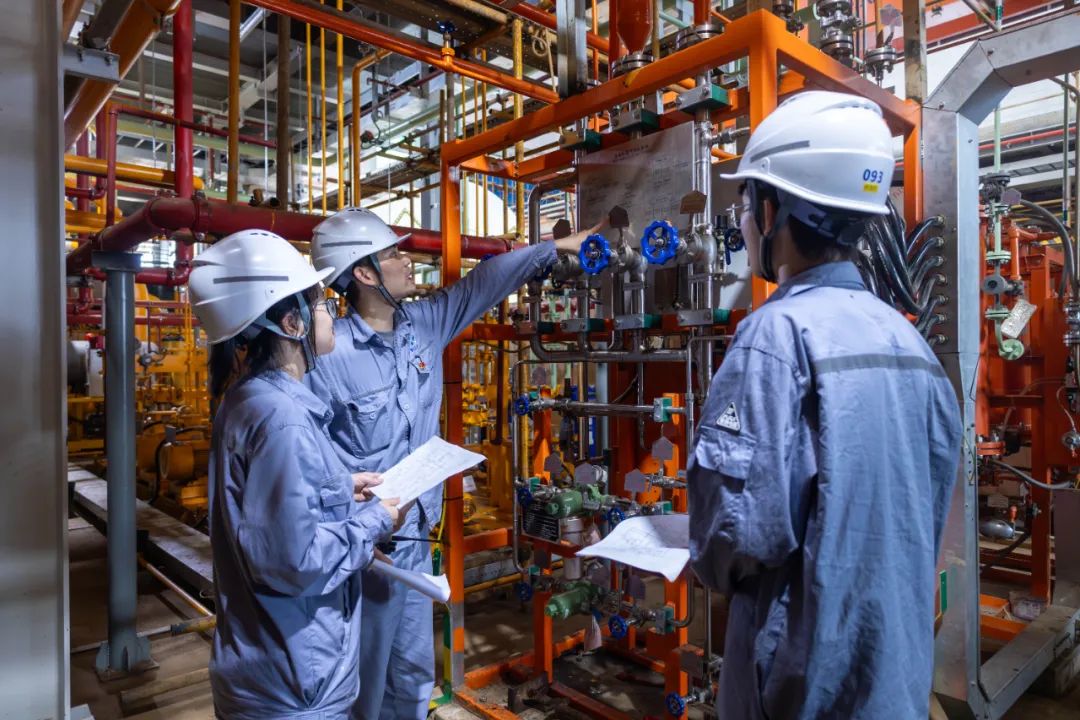

项目建设期间,面对工期紧、技术新、协调难度高等挑战,湘投国际衡东气电项目党支部牵头,组建“党员攻坚队”24小时轮班驻守现场,在发电机氢气系统查漏、燃机盘车试运、SFC调试等关键环节,做好设备精准对接、系统精细调试,确保了工程高质量推进与安全零事故。
面对密封性和安全性要求极为苛刻的发电机设备,项目团队克服复杂的管道接口处空间狭小、环境敏感等困难,反复测试、精益求精,最终实现了氢气系统“零泄漏”的严苛目标,确保了核心设备的安全根基。对于燃机核心部件轴系安装精度要求极高等难题,项目团队通过精细调整、严密监控,最小处部件间隙不超过0.03mm,确保了核心部件盘车试运过程平稳顺畅,为点火启动扫清了关键障碍。面对逻辑复杂的静态变频启动装置(SFC),调试团队周密计算、反复优化参数,解决了多系统协同控制等技术难点,实现了燃机启动过程的平稳、精准控制,为一次点火成功提供了至关重要的前提。
衡东气电#1机组燃机点火成功,标志着1号机组主设备热态调试全面启动,为1号机组整组启动、并网及满负荷168试运行工作奠定坚实基础。
